Stan surowy domu - zerowy, otwarty, zamknięty - definicje, czas trwania i koszty budowy

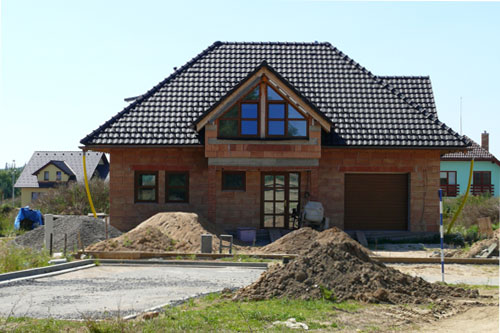

Stan surowy zamkniety domuPojęcie stanu surowego dotyczy domu wzniesionego tradycyjną metodą murowaną, która w Polsce nadal jest najbardziej popularna. Budowa domu na etapie stanu surowego obejmuje trzy następujące po sobie kroki:

1. Stan zerowy - jest wtedy, kiedy po wytyczeniu budynku i zrobieniu wykopów zbudujemy tradycyjne fundamenty lub piwnicę przykrytą stropem albo płytę fundamentową. Na tym etapie wykonuje się również hydro - i termoizolację podwalin domu.

2. Stan surowy otwarty - określa dom, który ma ściany zewnętrzne oraz wewnętrzne stropy, żelbetowe schody, a także konstrukcję dachu. Budowa stanu surowego otwartego jest najbardziej spektakularnym etapem, bo wiąże się ze wznoszeniem murów, które rosną najszybciej. Dom osiąga wtedy docelowe wymiary, długość, szerokość i wysokość.

3. Stan surowy zamknięty - jest wtedy, kiedy wykonane roboty pozwoliły na zamknięcie budynku. Dlatego należą do nich głównie ułożenie pokrycia dachu oraz wstawienie okien i drzwi. Zamknięcie budynku pozwala na dalsze prowadzenie robót wewnątrz domu.

Jakie materiały będą nam potrzebne?

Przed rozpoczęciem budowy zorientujmy się, czy wszystkie potrzebne materiały budowlane uda nam się kupić od ręki. Niektóre zapewne trzeba będzie zamówić, a termin realizacji może sięgnąć wielu tygodni czasu. Dlatego też nim ruszy budowa, warto prześledzić oferty marketów i składów budowlanych.

Na budowie będziemy potrzebowali przede wszystkim:

  • betonu i zbrojenia,
  • materiałów ściennych (pustaki, bloczki),
  • drewna na więźbę dachową,
  • elementów stropowych,
  • drewna na szalunki,
  • zapraw murarskich,
  • prętów zbrojeniowych.

Jeśli dom ma mieć ściany trójwarstwowe, wraz z bloczkami lub pustakami musimy kupić wówczas kupić cegły elewacyjne oraz dobraną do nich zaprawę. Trzeba też będzie kupić materiał termoizolacyjny, bowiem także ściany ociepla się od razu w trakcie ich murowania. Beton zamawiamy w najbliższej wytwórni, krótko przed rozpoczęciem wylewania elementów żelbetowych. Dobrej jakości beton będzie nam potrzebny do zrobienia stropu żelbetowego. Przy stropie gęstożebrowym budowanym z belek i pustaków betonuje się nadlewkę i żebra między pustakami. Podczas betonowania stropu zalewany będzie też wieniec, czyli żelbetowa konstrukcja spinająca ściany, ewentualnie także schody, podciągi, płyty balkonów i daszków utwierdzonych w wieńcu.

Druga duża partia betonu będzie potrzebna, jeśli budynek zamiast więźby dachowej będzie miał stropodach. Na czas betonowania stropu lub stropodachu musimy też wypożyczyć regulowane podpory podtrzymujące od spodu szalunki. Na dalszym etapie potrzebny jest nam system ociepleń oraz pokrycie dachowe wraz ze wstępnym kryciem i orynnowaniem. W przypadku pokrycia należy zdać się na projektanta, który tak dobrał materiał na dach, aby wyglądał estetycznie i był funkcjonalny. Nie warto zmieniać rodzaju pokrycia tylko dlatego, że inne wydaje się ładniejsze lub tańsze, bo może się na przykład okazać, że trzeba przeprojektować więźbę dachową, aby mogła unieść ciężar nowego pokrycia lub dodać sztywne poszycie.

Warto też pamiętać o tym, że obecnie pokrycia dachowe mogą nie być dostępne od ręki, a na niektóre modele możemy czekać nawet i pół roku czasu. Kiedy budowa będzie zmierzać do zamknięcia, niezbędna będzie stolarka okienna. Pomiar otworów okiennych i drzwiowych może odbyć się po "wymurowaniu" ostatniego otworu okiennego, czyli jeszcze przed zalaniem wieńca górnego. Jak tylko te prace zostaną wykonane, warto umówić wizytę przedstawiciela stolarki, który wymierzy wszystkie otwory na okna i drzwi. W przypadku okien, drzwi, czasem też bramy garażowej warto zdecydować się na ofertę jednego producenta, na przykład z jednej kolekcji. Wówczas wszystkie produkty będą wykonane w takiej samej kolorystyce. Niektóre firmy okienne oferują ponadto przesłony do okien, na przykład rolety i żaluzje zewnętrzne.

Projekt piętra domu
Projekt budowy domu

Na etapie budowy do stanu surowego otwartego potrzebujemy stosunkowo niewielu fachowców - wystarczy 5-osobowy zespół. Wykonanie domu powierzamy wtedy przede wszystkim dwóm ekipom - murarskiej i ciesielskiej. Dalsze prace, czyli stan surowy zamknięty, należą do kolejnych fachowców: izolacje i krycie dachu wykonują dekarze, osadzanie okien i drzwi - monterzy stolarki budowlanej. W tym czasie potrzebni też będą instalatorzy oraz ekipy przygotowujące tynki i wylewki. O organizacji robót pomyślmy z wyprzedzeniem, nie odwlekajmy zwłaszcza poszukiwania wykonawców. Im wcześniej zarezerwujemy u nich termin, tym lepiej.

Chcąc budować sprawnie, unikajmy angażowania kilku ekip. Łatwiej umówić się z jedną świadczącą usługi kompleksowe. W umowie zaznaczmy termin rozpoczęcia i zakończenia robót oraz ustalamy, jakie konsekwencje poniesie wykonawca, kiedy się opóźni lub wprowadzi nieuzgodnione wcześniej przerwy w pracach. Korzystne jest także kupowanie produktu wraz z usługą wykonawczą. Materiał nie czeka wówczas na robotnika i odwrotnie, a co najistotniejsze, mamy gwarancję wysokiej jakości wykonawstwa.

Ile czasu trwa budowa do stanu surowego?

To, jak długo będziemy wznosić dom, zależy od projektu, technologii budowania, a także od środków finansowych. Orientacyjny czas trwania współczesnej budowy w technologii tradycyjnej waha się od roku do dwóch lat, ale można jeszcze szybciej - jeśli zdecydujemy się na domy z "paczki".

Poznajmy czas trwania budowy według poszczególnych etapów:

1. Stan zerowy - wyrównanie i przygotowanie działki może zająć od 2 dni (przy użyciu koparek) do dwóch tygodni (przy pracach wykonywanych ręcznie). Wytyczenie budynku to kolejny dzień. Wykonanie fundamentów zależy od ich rodzaju. Tradycyjne ławy i ściany fundamentowe zabiorą około dwa tygodnie czasu. Ściany nośne można budować w czasie około 3 tygodni. Nowoczesna płyta fundamentowa (wymagana pod domy pasywne i energooszczędne) pozwala zaoszczędzić czas. Tego typu fundament wykona się w tydzień, a po upływie kolejnego tygodnia można rozpocząć budowę ścian.

2. Stan surowy otwarty - może zająć ponad pół roku czasu, ponieważ obejmuje murowanie ścian i kominów oraz wykonanie więźby dachowej i ewentualnie ułożenie wstępnego krycia. Murowanie ścian nośnych na jednej kondygnacji oraz wykonanie stropów zajmie od 5 do 10 tygodni czasu. Wyjątkiem jest technologia energooszczędna, która wymaga budowy ścian dwu lub trójwarstwowych. Czas ich budowy może wynieść około 15 tygodni. Dodatkowe dwa tygodnie pochłonie pielęgnacja stropu, a także wykonanie schodów żelbetowych. Po upływie dwóch tygodni możemy przystąpić do budowy ścian kolankowych. Powyższy etap prac zajmie od 4 dni do tygodnia. Wykonanie wieńca pod murłatę do dodatkowe dwa dni. Po upływie kolejnych dwóch tygodni można przystąpić do wykonania więźby i montażu pokrycia dachowego. Szacunkowo zajmuje to od 2 tygodni do półtora miesiąca. Łączny czas doprowadzenia budynku do stanu surowego otwartego wyniesie więc od 2 do 4 miesięcy czasu.

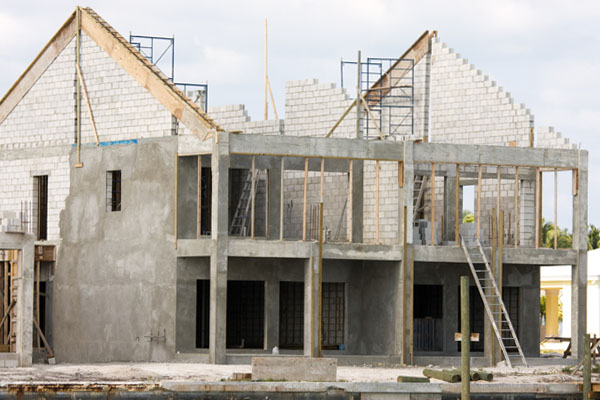

Stan surowy otwarty
Stan surowy otwarty - niepełny

3. Stan surowy zamknięty - obejmuje montaż okien, drzwi zewnętrznych i bramy garażowej w budynku, na co trzeba poświęcić przynajmniej dwa tygodnie czasu. Ocieplenie elewacji zajmie od dwóch tygodni do dwóch miesięcy. Pełne wykończenie wnętrza w stanie surowym zamkniętym (tynkowanie, ułożenie podłóg, malowanie, montaż instalacji) zajmie od trzech do pięciu miesięcy.

Ile wynosi koszt budowy?

Doprowadzenie domu do stanu surowego otwartego to około 30 procent całkowitych kosztów. W przypadku budowy do stanu surowego zamkniętego wartość ta może wzrosnąć nawet do około 70 procent, kiedy to znaczne sumy musimy wydać na montaż okien i drzwi, pokrycie dachu, instalacje, a także ocieplenie i wykończenie elewacji. Trzeba jednak pamiętać o tym, że różnice w określaniu zakresu prac wchodzących do etapu stanu surowego mogą powodować nieporozumienia w wycenach i rozliczeniach z wykonawcami. Aby do tego nie doszło, dokładny zakres prac trzeba zapisać w umowie z danym wykonawcą.

Dodatkowa uwaga - planując i organizując budowę, warto pamiętać o tym, że kolejne etapy będą bardziej rozłożone w czasie niż stan surowy, a także o tym, że dalsze wykończenie domu może okazać się równie kosztowne.
